В этом году предприятие планирует заменить в областном центре 25 километров сетей.

Ежегодно в летнее время РУП «Гродноэнерго» проводит подготовку к предстоящему отопительному периоду. Это важное плановое событие, от качества исполнения которого зависят тепло и комфорт в наших городах. В комплекс работ входят проведение испытаний, а также реконструкция и ремонт тепловых сетей.
В этом году предприятие планирует заменить в областном центре 25 километров сетей, 8 километров уже сделано. Всего же в 2025 году запланирована замена более 32 км тепловых сетей в Гродно и Лиде.
Горячая вода досрочно
Гродно разделен на пять ремонтных зон, в двух работы уже успешно завершены.
– Мы активно перекладываем тепловые сети и проводим профилактические мероприятия, в основном это гидравлические испытания. На первых двух ремонтных зонах устранены все выявленные повреждения как на сетях, находящихся на нашем балансе, так и на сетях сторонних потребителей, – рассказал
директор филиала «Гродненские тепловые сети» РУП «Гродноэнерго» Геннадий Купраш. – Повторные гидравлические испытания показали, что сеть плотная, поэтому потребители включены раньше установленного срока. Благодаря оперативной работе гродненцам подключили горячую воду всего через шесть дней после отключения вместо нормативных 13 дней.

Сейчас идут работы на третьей зоне ремонта. Это микрорайоны Девятовка, Грандичи, район улиц Менделеева, Щорса и Пролетарской.
Первый заместитель директора – главный инженер филиала «Гродненские тепловые сети» РУП «Гродноэнерго» Борис Митриченко отметил, что энергетики планируют работы таким образом, чтобы не доставлять лишнего неудобства горожанам: речь про технику и перекопанные территории. Например, как на крупном ремонтном участке на улице Щорса.
– Стараемся работать без закрытия дорожного движения, не вскрывая проезжую часть, с восстановлением благоустройства. Все это позволяет экономить время и не создает лишних неудобств людям, – рассказал Борис Митриченко.
– Чтобы по возможности сократить время отключения горячего водоснабжения, работы производятся и в выходные дни. Задействуются все возможные ресурсы не только филиала «Гродненские тепловые сети», но и подрядных организаций.

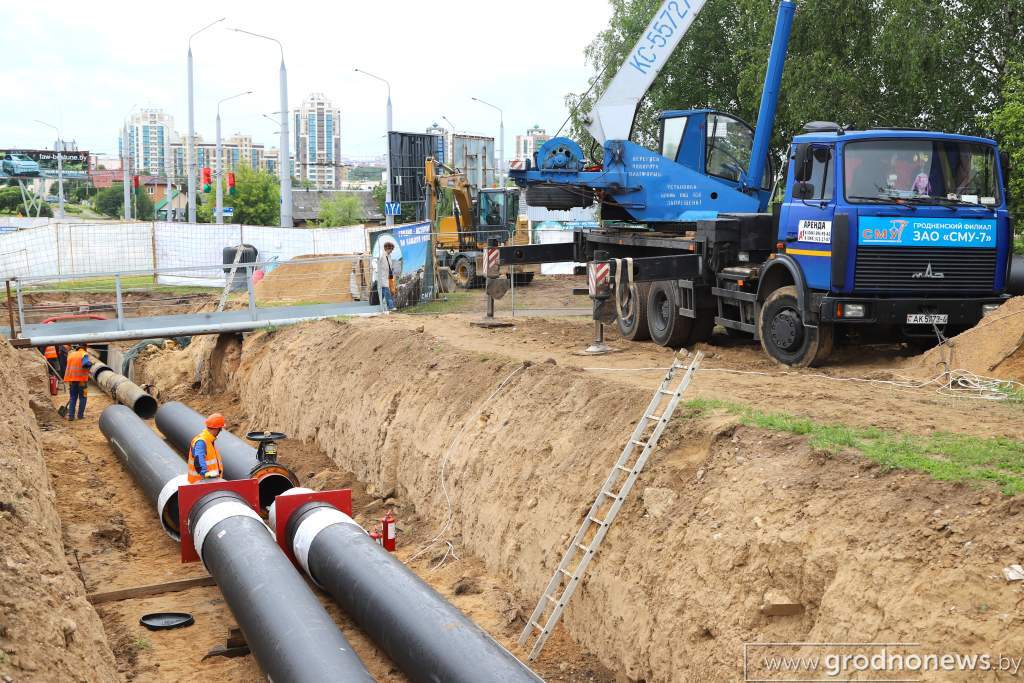

На объекте возле кольца на проспекте Космонавтов меняют 400 метров труб. Работы проводят без вскрытия дорожного полотна, поэтому движение транспорта не ограничено.

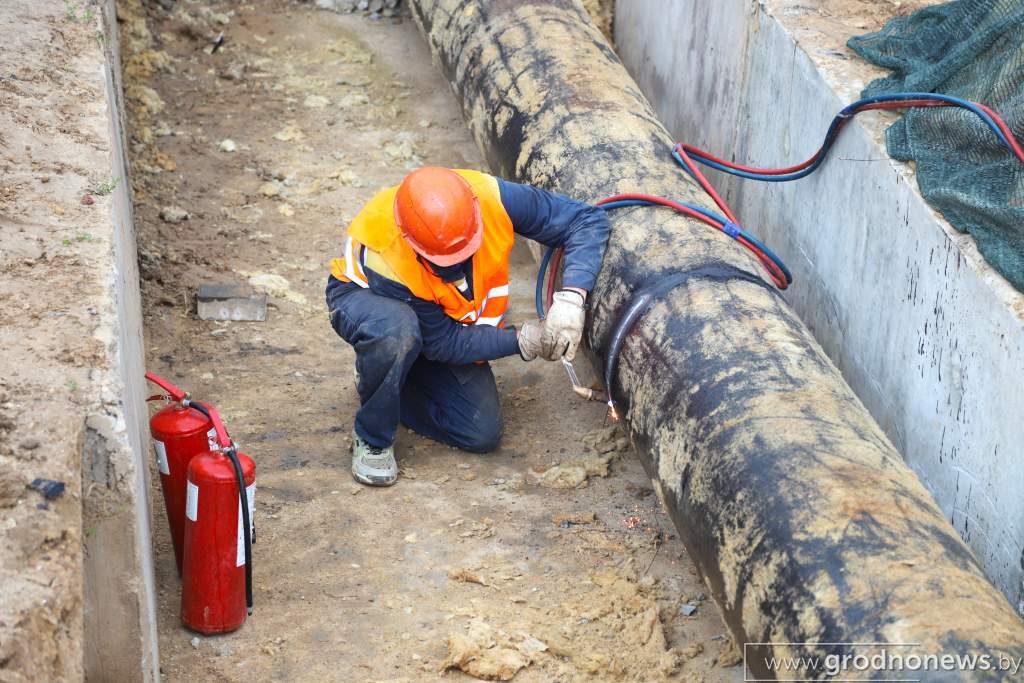

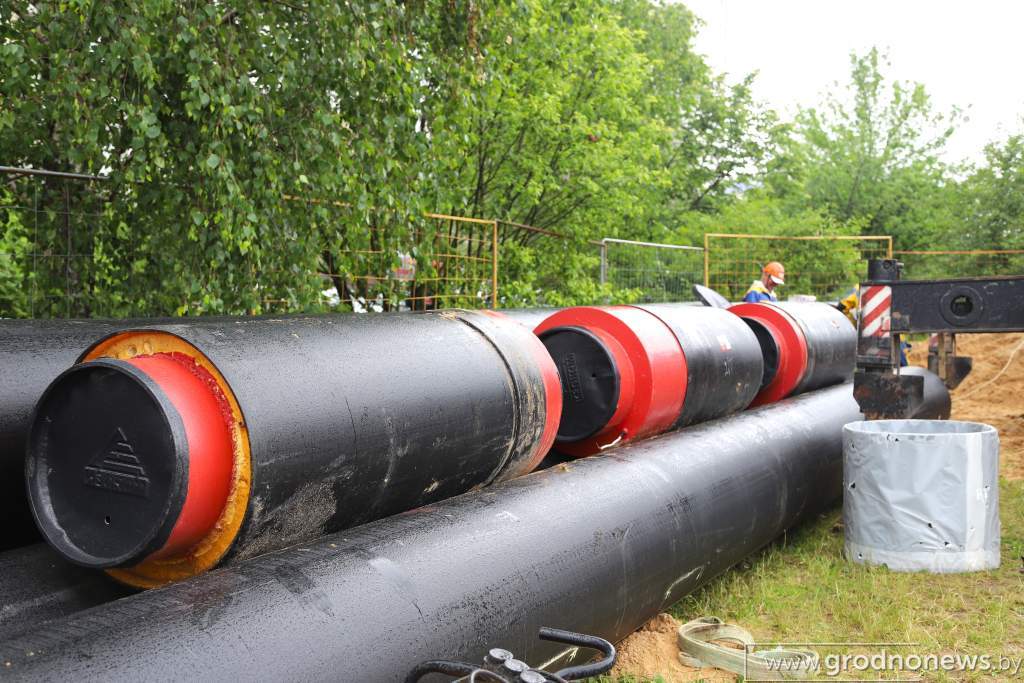

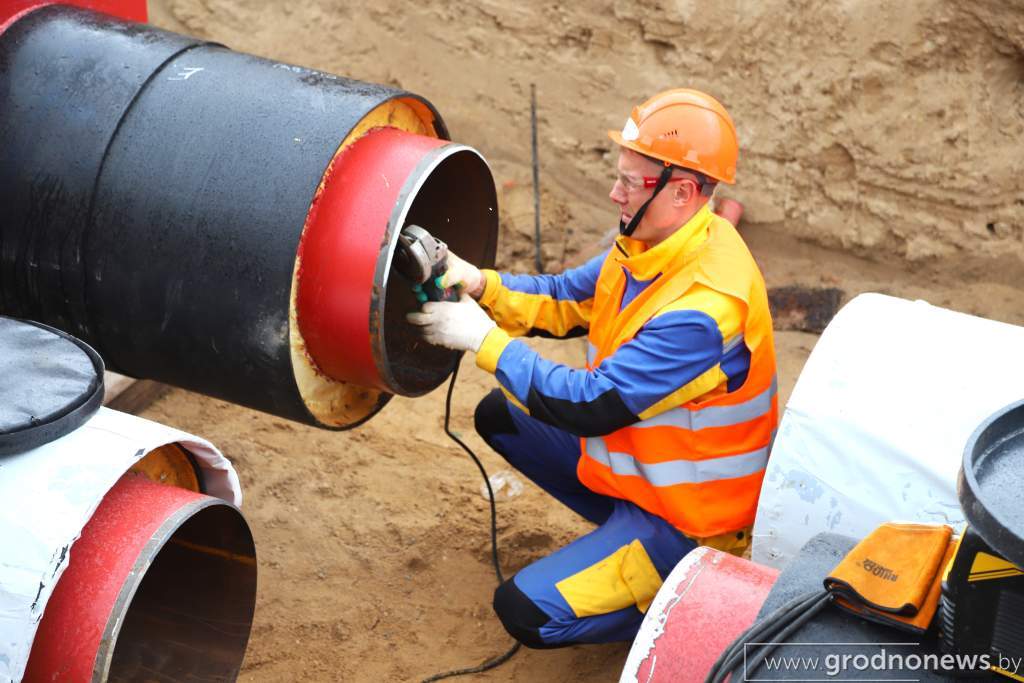

– Применяем стальные термообработанные предварительно изолированные трубопроводы, т.н. ПИ-трубы. Полиэтиленовые оболочки оборудованы системой оперативно-дистанционного контроля. Эта система передает данные на диспетчерский щит, что позволяет оперативно отслеживать наличие повреждений и реагировать на все внештатные ситуации, – подчеркнул
заместитель директора филиала «Гродненские тепловые сети» РУП «Гродноэнерго» Дмитрий Сытый. Сегодня на балансе предприятия находится 451 километр сетей из ПИ-труб, что составляет порядка 72% от общего числа теплосетей. Это самый высокий показатель в республике.
Есть изменения
Особенность этого года – переносы сроков отключения горячей воды в Гродно. Обычно ремонты начинаются на теплосетях в середине мая. Весна и начало лета выдались не самыми жаркими, многие планы погода скорректировала, в том числе и в энергосистеме. Вынужденно сместились и сроки начала ремонтной кампании в Гродненских тепловых сетях.
В этом сезоне в областном центре изменения затронут III ремонтную зону. Здесь временные отрезки остались прежними, изменилась только территориальность ремонтов. Срок по-прежнему с 11 по 23 июня, но включает в себя теперь микрорайоны Девятовка, Грандичи, район ул. Менделеева, Щорса и Пролетарской.
Также в обновленном списке улиц III и IV ремонтных зон произошли корректировки по улицам Курчатова, Горького и Дубко.
Корректируется незначительно время начала ремонтов и в IV зоне. Теперь работы здесь пройдут с 9 по 21 июля и в них войдет часть города от Северной мини-ТЭЦ до ур. Пышки, частично центр, «Северная» промзона, микрорайоны Форты, Переселка, Пушкина.

В V ремонтной зоне работы пройдут в период с 23 июля по 4 августа, география их тоже изменилась. Теперь пятая зона – это занеманская часть Гродно (м-ны Вишневец, Южный, Принеманский, Ольшанка, Колбасино, Фолюш), принеманская часть города, ТЭЦ-2 – промзона «Аульс».
– Вынужденное смещение сроков согласовано решением Гродненского горисполкома и связано с необходимостью совмещения сроков ремонта оборудования отдельных производственных цехов ОАО «Гродно Азот» и энергоисточника Гродненской ТЭЦ-2 в рамках подготовки к предстоящему осенне-зимнему периоду, – отметили в пресс-службе РУП «Гродноэнерго».
Несмотря на то, что планом на каждую ремонтную зону отведено до 13 дней, энергетики стремятся сократить эти сроки, минимизируя неудобства для жителей. На первой и второй зоне уже подтвердили эффективность такого подхода, завершив работы досрочно.
Специалисты напоминают, что теплоноситель филиалом «Гродненские тепловые сети» РУП «Гродноэнерго» подается после завершения ремонтов до центральных тепловых пунктов, зданий и сооружений. Далее в работу включаются ЖЭСы и ЖСПК. То есть не энергетики открывают кран с горячей водой в подъездах, а сантехники и председатели домов или инженеры ЖЭСов и кооперативов.
Эффект новых технологий
Гродненские тепловые сети активно развиваются в плане цифровизации и автоматизации технологических процессов. На данный момент автоматизированы шесть из девяти насосных станций, три ключевых павильона.
В прошлом году завершилась модернизация диспетчерского щита управления. Параллельно был разработан и внедрен единый программный комплекс управления тепловыми сетями Гродно. Это программный продукт, который показывает в режиме реального времени всю работу тепловых сетей. Такое единое информационное пространство помогает диспетчеру оперативно выявлять проблемы в системе теплоснабжения и сигнализировать о них.
– Эффект мы видим в снижении тепловых потерь и других важных моментах. Начиная с 2017 года, уменьшилась повреждаемость: если раньше у нас было 200 повреждений, то за 2024 год всего лишь 26. Есть такой показатель, как удельная повреждаемость, и у нас он в несколько раз меньше, чем в других областных энергосистемах, – рассказал Геннадий Купраш.
Одним словом, прогресс обычным гражданам однозначно на руку – перебоев с водой, как это было раньше, нет. И время профилактического отключения заметно сокращается.
